广州塑胶跑道公司|塑胶跑道铺设流程之二
发布日期:2020-05-21 15:14
浏览次数:
前一章节实力体育小编为大家介绍了
塑胶跑道
铺设流程之一的准备工作,接下来我们来继续介绍跑道铺设的整个过程。
一、.设计要求确认
根据设计图纸和业主最终方案,确定设计半径和分道宽,常规400M标准田径场推荐半径为36.5m,分道宽为1.22m。
确定场地田赛和径赛项目配置。
确定设计厚度,常规主跑道及半圆区厚度为13mm,加厚区厚度为20mm,障碍水池区厚度为25mm.
塑胶跑道厚度
二.施工流程
三.施工工艺
a.场地清理和修补
为了保证跑道面层的质量,必须对基础面进行彻底清理,以利于充分发挥粘接剂的粘接力和预制型橡胶跑道的平整度。
油污:用专用清洗剂洗除,机油污染严重区域需挖出重补;
污灰:扫帚扫净后用吹风机吹干净;
较牢固的凸状物:用铲刀铲除并清理;
沥青层轮迹:用铁锤锤平,局部可加温后铁板夯平;
泥土:用高压水龙头冲洗;
跑道周边杂物:大树或落叶植物需轻摇使之加速落叶并提前清除,并尽可能使周边没有风可吹动杂物;
封闭施工作业面,尽可能减少车辆行人出入。
b.基础复验
重点为根据《田径设施标准手册》和相关规范标准对已完工田径场基础进行测量、定位和质量验收。
基础平整度检测
以跑道的弯直道分界线为界,直道沿横向与纵向每3M标一个点,弯道以圆心点为圆心,用经纬仪或全站仪每5''做一放射状线,每3M标一个点,将3M直尺轻放于任何相邻两点之间,用塞尺测量最大局部凹陷空隙,每组30个测量点,并记录于场地平面图上。要求平整度合格点数(塞尺读数≤3mm)≥95%以上为合格。
基础坡度检测
用经纬仪或全站仪自跑道分界线开始,直道每10M标一组点,弯道以圆心点为圆心每15°标一组点,每组点包括第一道内沿和第八道外沿两点,再用水准仪测量每点的标高,并计算每组两点的高差和第一道及第八道同道上相邻两点的高差。要求跑道基础横向坡度≤1%,纵向坡度≤1‰。
基本点复测
用全站仪(2''级)测量两个圆心和通过圆心的直径放射线与第一、八道相关点的准确性,如果发现误差需及时报告并作相应调整。
基础层质量验收
跑道沥青基础要求无明显裂缝,表面均匀坚定,无麻面,接缝平顺光滑,边际线角清晰,无缺陷。经洒水或大雨后无明显积水和波浪现象。基础的养护期应达到28天以上。
c.施工准备
施工作业平面布置准备
确定水电源位置,按规范搭接水电,确保安全;确定材料进出通道和码放场地;确定粘接剂搅拌工作台面,要求地面平坦、坚实、干燥,并做好防护污染措施。
施工工具准备,检查工具和搅拌运输机械性能状况,并要求试机一遍,按该工程实况进行模拟操作,并按最优化原则尽可能缩短物料运输距离,确定先后远近施工顺序。
清点原料,按实际丈量面积计算每日卷材和粘接剂用料量。
d.铺前定位
为了卷材的铺装更加准确,必需在铺装前由专业测量技术人员对田径场地进行准确的定位,并按定位标志线进行铺贴。
设备:全站仪(2''级以上)一台,100M高精度钢制卷尺二把,记号笔和标线器若干。

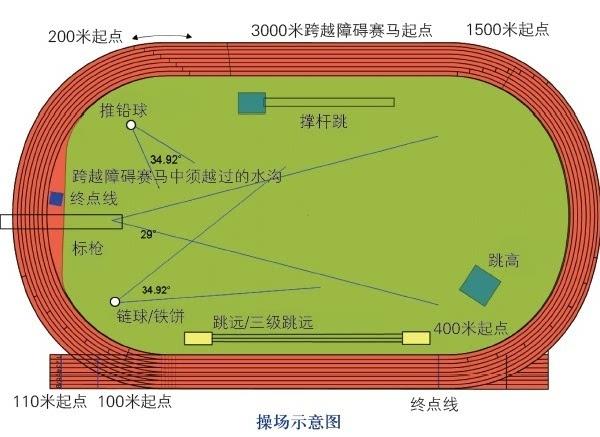

基本点确定:指两个圆心点和弯直道交界处四个相交点确定并标出。依400M田径场的标准标线在沥青面上用鲜明标线标出8道分道线。标线位取原线宽的中位线,即日后的每卷卷材铺装边界搭接位线。按设计图纸和400M标准田径场要求在沥青面上标出跳远、三级跳远、跳高、撑杆跳高、铅球、铁饼、链球、标枪及3000M障碍跑的位置。待所有项目标志线标出后重新复测和检验一遍,力求准确。
e.卷材铺装
在充分准备的前提下,了解当日和近期天气趋势,并测定当时地面含水率≤5%,向监理工程师报告得到允许后进行卷材铺装工序。

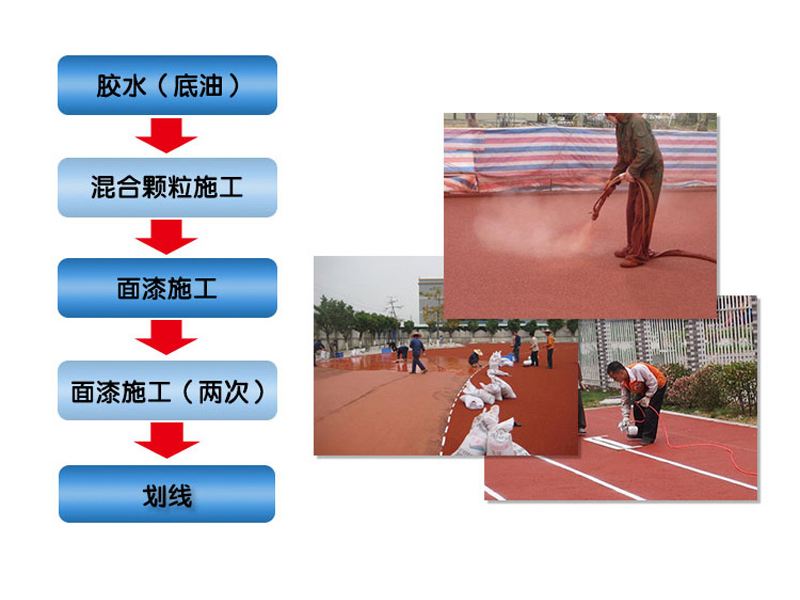

粘接剂混合搅拌
材料搅拌场所应铺设胶布或塑料布,避免污染地面损及施工品质及影响环境清洁。搅拌桶之容量为搅拌量的1.5-2倍,使用前搅拌桶应干燥及清洁。混合材料时应先倒入粘接剂甲组份并使搅拌桶边全面浸附后再倒入乙组份。搅拌时间控制视当时具体温度与湿度而定(70%湿度、25℃温度的基本混合搅拌时间为3.5分钟),搅拌均匀的混合料应及时运送到作业区。粘接剂材料需要量根据施工进度确定,然后按固定配比混合。搅拌时应避免水分进入搅拌容器。每次投料数量、搅拌时间及时记录,每班组当天汇总总结。
步骤:计 量→投 料→搅 拌→出 料→运至工作面
主跑道卷材铺装
铺装顺序:先直后弯、由远到近、从里到外,收口位置即退场位置;
确认当天需要完成的面积和区域;
用专用运输车把卷材运至铺贴工作面后展开并让其舒展至基本平直;
检查卷材的边沿有无损坏;
对准地面原有跑道道宽标志线,人力调整到位;
把与下一块跑道运来并重复以上步骤;
把两块卷材对接处切割整齐;
待两块卷材全部舒展平直后,把第一块卷材重新卷起;
把已搅拌好的PU粘接剂用专用带齿镘刀或刮板批刮到沥青基础上,(每平方米PU粘接剂用量为1.2kg);
把卷材平直而准确地展开并使之铺贴在粘接剂面上;
两块卷材的接缝处尽量少留空隙,沿空隙处因挤压而上升的部分少量PU粘接剂自然解决了接缝处的密封和连接;
弯道处的卷材铺贴方法同上,但需人力调整拉伸卷材,使其边沿与道宽标志线重合,切勿随意裁剪;
卷材铺贴后由安装工人把事先灌好砂的密封帆布袋(每只约20kg)均匀压在卷材面上。(有利于胶水上升至卷材底部的凹巢并限制卷材的横向移动);
特殊田赛、径赛项目或边角多余部分需按实际地面尺寸事先裁剪而不能边贴边裁。
辅助区和加厚区卷材铺贴
常见的辅助区跑道厚度为9-10mm,加厚区厚度为18-20mm,可选用"绿环"牌LX-P系列中的相应辅助区和加厚区卷材品种,IAAF《田径设施建设标准手册》允许主跑道和辅助区之间的色彩差异存在;
辅助区和加厚区卷材铺贴方法同主跑道区域;
小面积和转角处以及宽度不足1.22m区域一定要按实际地面尺寸加以事先裁剪;
卷材或PU粘接剂的用量不能减少;但在复杂区域因铺贴进度减缓而需相应减慢PU粘接剂混合搅拌的速度,以防止粘接剂因超时而固化(25℃气温条件下PU胶表面指触固化时间在1小时左右)。
f.局部修整
纵向和横向卷材接缝处如发现漏胶现象,可用专用灌胶筒塞入接缝处加补;
接缝处如有高差(≥2mm),需用刀具割出,重新调整基础高度后重贴;
卷材或PU粘接剂用量不够时,需及时向供应商联系,切勿强行拉伸卷材或人为减少粘接剂用量。
g.铺后定位标线
复验并找出原场地圆心和定位标志桩;
再次清理塑胶跑道面层,用吹风机吹净杂物;
严格按照国际田径联合会(IAAF)标准400M田径场标线规范进行标线;
400M标准田径场点位线详见定位标线图或接洽专业人员;
结合原设计图纸要求和已铺装好的跑道现状,复核原点位线的准确性;
由专业测量技术人员按400M标准田径场相应尺寸,用全站仪(2''级)进行定位;
5CM宽分道线的中心位应在两块卷材的接缝处,允许有细微的偏差;
定位后需复测一遍所有点位线的准确性后方可标线;

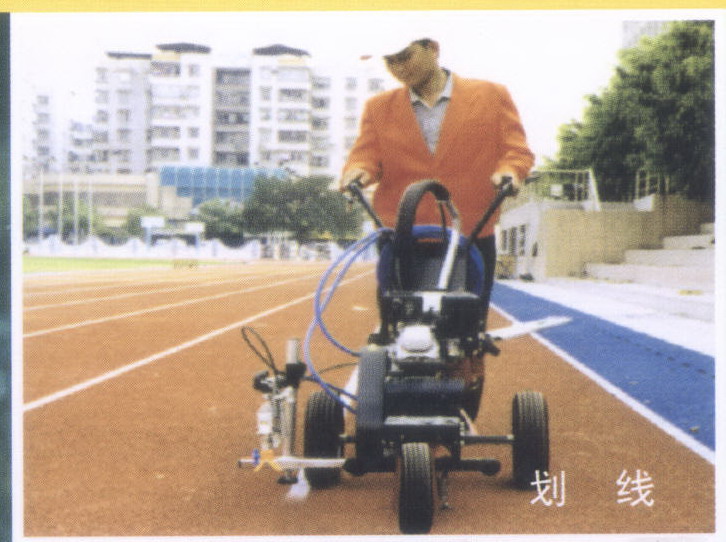

由专业技术人员用专用标线工具进行标线作业,标线漆需选用供应商配套标线漆;
标线作业可由专业技术人员机械作业或手工喷涂作业,如用手工作业可先用大头针定出点位线,用白灰线弹出线迹,再用专用标线漆沿模具喷出白线,线宽为50mm,要求线条清晰,无明显接缝,无毛边。
h.退场交付使用
退场前做好成品保护工作;
标线结束24小时后方可投入使用;
清理PU粘接剂混合搅拌工作面;
清理多余物料和相应设备工具;
交付后需提交业主场地使用及维护手册;
协助学校培训专业场地维护人员若干名。
